技术指南 2026-08-21 26次阅读
作者:编辑
摘要: 彩色路面效果三分看材料、七分看施工。标准工艺为7道工序:①基层处理(打磨拉毛、含水率≤8%)②放线分色③底涂(表干后再上面层)④刮胶满撒高棱角骨料(覆盖率100%)⑤清砂露糙面⑥罩面(透水层用透气型)⑦养护至固化时间通车。三类体系差异:MMA双组份2-4h通车、可低温;环氧24-48h、怕潮怕低温易黄变;透水混凝土需先作80-120mm透水基层、覆膜养护7天。质控四节点:含水率、骨料覆盖率、厚度(防滑层2-3mm)、拉拔附着力≥1.5MPa。常见失误:基层有油污致脱层、底涂未干起泡、骨料不均致局部打滑。文末附施工checklist与西安园区案例(BPN70、拉拔1.9MPa、2年色差ΔE≤3)。

彩色路面效果好不好,三分看材料、七分看施工。同样用 MMA 或透水体系,规范工艺做出来的能用 5-8 年,偷工减料的可能半年就脱层、褪色、打滑。本文基于西安彩路 2023-2026 年 40+ 项目,把彩色防滑与透水路面的标准工序一次性讲透,并对比 MMA、环氧、透水混凝土三类体系的差异,供甲方、监理与施工方对照执行。

一、为什么要把工艺标准化

  • 隐蔽性强:防滑、透水、附着力都是"看不见的指标",只有过程规范才能保证结果
  • 返工代价大:脱层、开裂多在 3-6 个月暴露,届时铲除重做成本翻倍
  • 材料差异大:MMA、环氧、透水混凝土工序并不完全相同,混用流程易出错
  • 验收有依据:每道工序留记录,质保与纠纷才好界定

二、7 道标准工序总览

序号工序核心动作质控要点
1基层处理打磨拉毛、清浮浆油污坚实、洁净、含水率≤8%
2放线与保护弹线分色、贴美纹纸分色边界清晰
3底涂滚涂底漆增强附着表干后再上面层
4刮胶撒骨料镘涂胶层+满撒骨料覆盖率 100%、粒径合格
5清砂扫除未固化浮砂露出粗糙面
6罩面喷/滚透明面漆抗紫外、锁骨料
7养护与交通固化养护、开放通行达固化时间再通车

三、逐道工序详解

3.1 基层处理(最关键)

用研磨机或抛丸机拉毛原混凝土,清除浮浆、油污、松散颗粒;沥青基层需确保平整密实。处理后含水率应≤8%(环氧要求更严,≤6%),可用湿度仪抽检。这一步直接决定后续是否脱层,绝不能省。

3.2 放线与成品保护

按设计分色弹线,不同功能道(红/蓝/绿)交界处贴美纹纸,相邻区域分日施工避免串色;对不需着色的部位覆盖保护膜。

3.3 底涂

滚涂配套底漆(MMA 约 0.15kg/㎡,环氧约 0.2kg/㎡),填补微孔、增强附着力。必须待底漆表干(指触不粘)后再进行下一道,否则易起泡。

3.4 刮胶与撒骨料

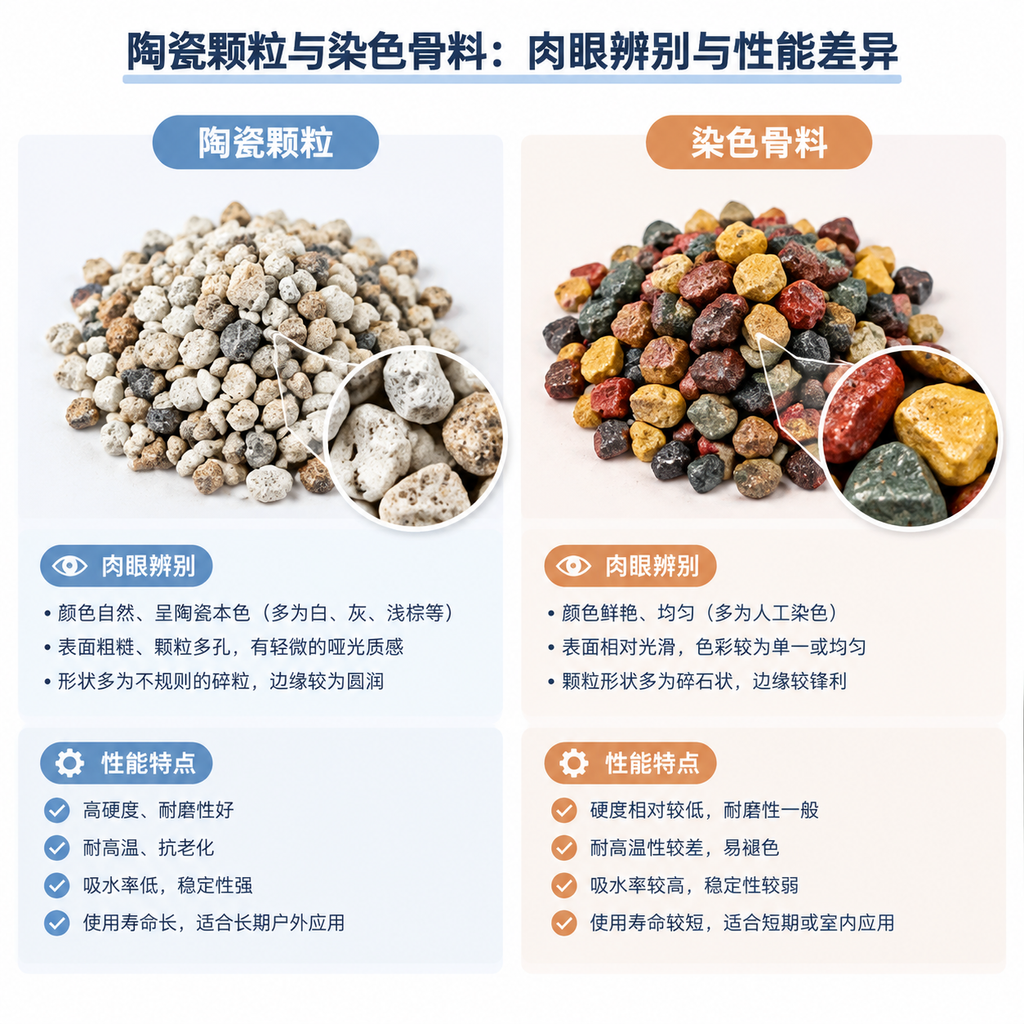

镘涂胶黏剂层(MMA 1.5-2mm、环氧 1-2mm),随即满撒高棱角彩砂或陶瓷颗粒,覆盖率 100%,确保形成微观粗糙面。骨料粒径与级配决定构造深度 TD 与最终 BPN。

3.5 清砂

胶层未完全固化前(MMA 约 4h)扫除表面浮砂,露出牢固的粗糙防滑面;固化后未粘牢的骨料会成为后期脱落隐患。

3.6 罩面

喷涂或滚涂透明罩面漆(含紫外吸收剂),锁固骨料、抗老化、保色。透水体系此处改用透气型罩面,不得封闭孔隙。

3.7 养护与开放交通

MMA 2-4 小时即可通行;环氧需 24-48 小时;透水混凝土结构层覆膜养护 ≥7 天。开放前清理保护膜与美纹纸,做成品交接。

四、三类体系的工序差异

体系额外工序固化时间环境要求
MMA 双组份无特殊2-4h 通车可低温(≥5℃)
环氧需更长表干窗口24-48h 通车怕潮、怕低温
透水混凝土先做透水基层结构层 7 天养护避雨施工

五、质量控制 4 个关键节点

  1. 基层含水率:施工前必测,超标坚决不施工
  2. 骨料覆盖率:100% 满撒,漏撒处即时补
  3. 厚度:防滑层 2-3mm、面层 1-2mm,测厚仪抽检
  4. 附着力:拉拔 ≥1.5MPa,脱层风险前置排除

六、常见工艺失误与后果

失误后果
基层未打磨、有油污附着力差、短期内脱层
底涂未干就刮面层起泡、针孔
骨料撒布不均局部 BPN 不足、易打滑
罩面用错类型透水层被封死或保色差

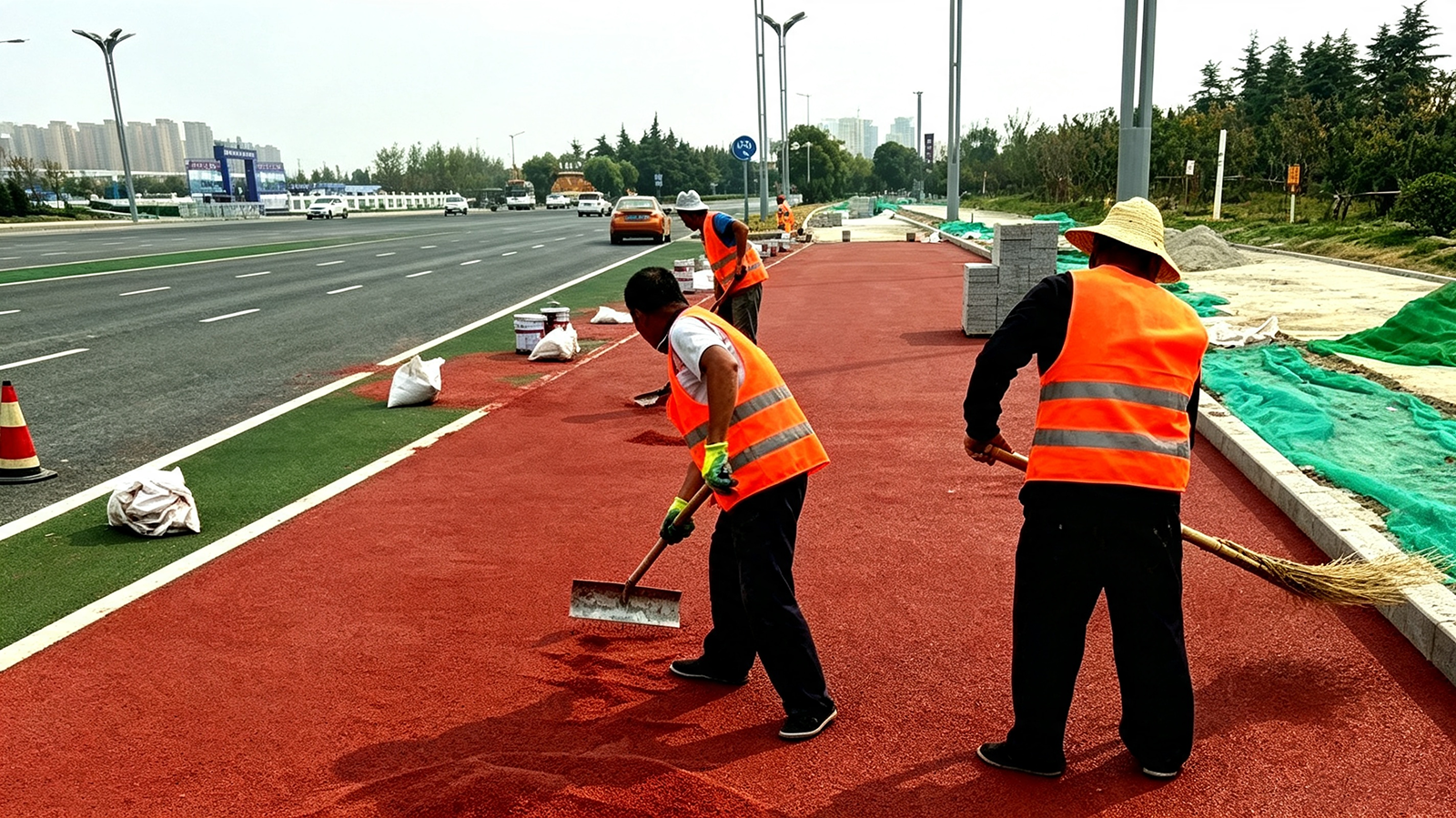

七、西安案例:某园区彩色步道

项目做法结果
基层抛丸拉毛+湿度抽检≤7%无脱层
体系MMA 彩色面层 2mm3h 通车
验收BPN 70、拉拔 1.9MPa全合格
使用 2 年常规维护色差 ΔE≤3

八、常见问题解答(FAQ)

Q1:下雨天能施工吗?

A:面层施工前基层必须干燥,雨天及雨后 24h 内不建议做;透水混凝土更需避雨。MMA 虽可低温,但基层有水仍会失效。

Q2:旧路翻新一定要凿除吗?

A:基层完好只需打磨拉毛后做面层,工期 1-2 天;仅当存在结构性裂缝或空鼓才需局部凿除修补。

Q3:夜间施工可行吗?

A:MMA 可夜间低峰作业,2-4h 固化后即恢复,适合不能长时间断交的路段。

Q4:工序这么多,怎样保证不偷工?

A:要求施工方每道工序留影像与记录(含水率、温湿度、配比),并约定拉拔与 BPN 验收指标,不合格不签认。

九、总结:施工 checklist

  1. 基层 → 拉毛洁净、含水率达标
  2. 底涂 → 表干后再上面层
  3. 刮胶撒骨 → 满撒 100%、粒径合格
  4. 罩面 → 选对类型(透水用透气型)
  5. 养护 → 达固化时间再通车
  6. 验收 → BPN / 厚度 / 拉拔 全测留档

西安彩路道路工程有限公司提供彩色路面勘测、施工与验收一体化服务,含工序影像记录与摩擦系数检测。服务热线 029-86368688 / 17791874505 / 17719585151。

本文工序依据 CJJ/T 135、GB/T 32987-2016 及西安彩路 2023-2026 年 40+ 项目实测整理。
